Construction Process
施工手順
RAKUYU-Z工法による標準施工フロー
Flow Chart

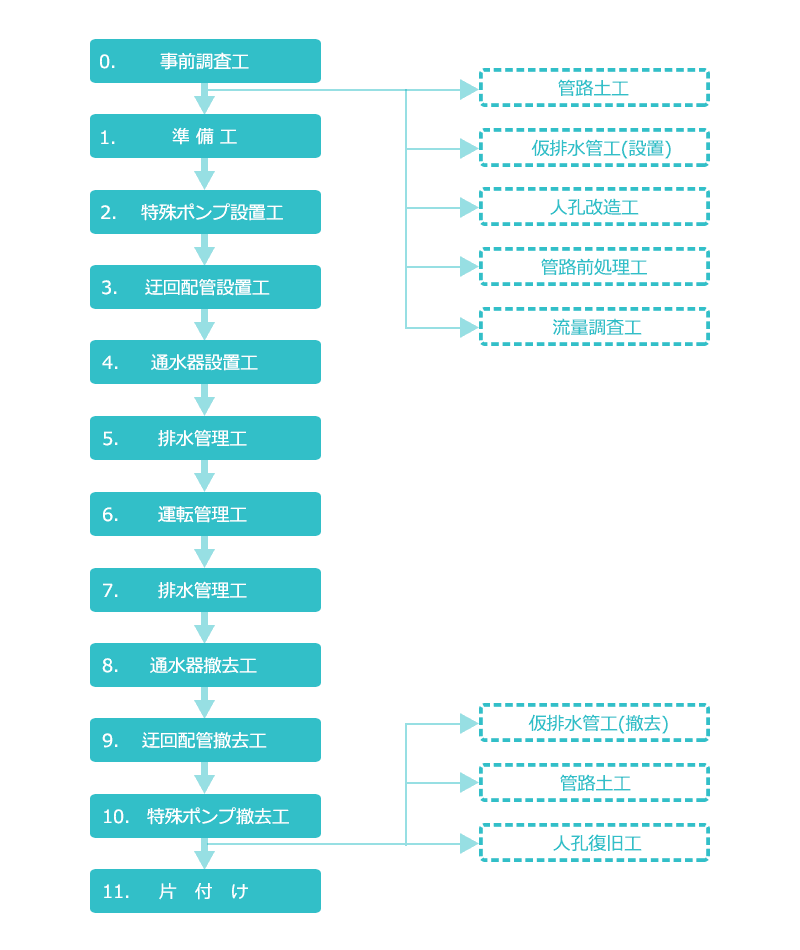

本工法の標準施工フロー
(なお、点線で記した工種は必要な場合に別途考慮します。)
1
準備工
施工直前に、当該現場の各人孔内・宅マス内を最終チェックし、作業開始に問題ないことを確認します。また、施工区間内のその他の状況を確認します。
2
特殊ポンプ設置工
吸水するマンホールおよび宅マスに近接した箇所に特殊ポンプを設置します。

本管

取付管
3
迂回配管設置工
事前調査工により決定した配管ルート(排水側)に、最適な仮管を配管します。

本管

取付管
4
通水器設置工

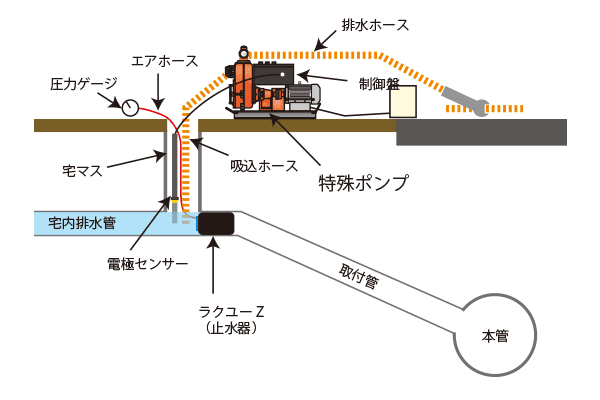

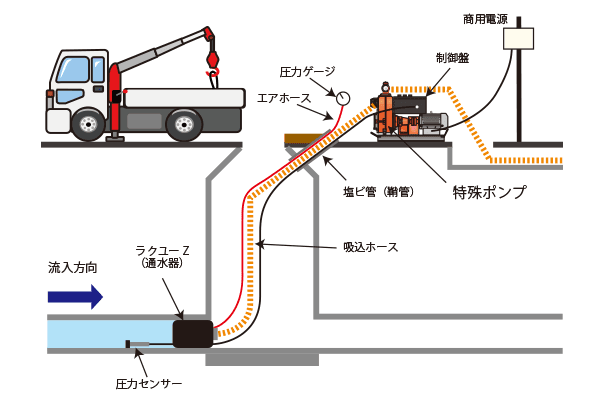

本管および取付管の止水箇所に、通水器(ラクユーZ)を設置します。

本管

取付管
5
排水管理工
水替期間内に行う本管および取付管の仮配管の管理作業を指します。
6
運転管理工
水替期間内において、水替システム全体が問題なく稼働しているかを点検するため定期的に巡回監視する作業を指します。
8
通水器撤去工
本体工事が終了後、はじめに通水器の撤去作業を行い、供用を再開させます。

9
迂回配管撤去工
現場周辺への漏水に注意しながら、仮配管の撤去作業を行います。

10
特殊ポンプ撤去工
マンホールおよび宅マス付近に設置した特殊ポンプを撤去します。

11
片付け
作業範囲の清掃、工具類等の置き忘れがないようチェックする。とりわけ、人孔内に残置したものがないか確認します。

注: 人孔改造や管の埋設をした場合は、復旧作業を行います。
施工についてのご相談
現場条件に応じた施工計画のご提案をいたします。
